Ordens de serviço

A Ordem de Serviço (OS) organiza os serviços da propriedade — roçagem, adubação, aplicação de defensivo, coleta — dizendo o que será feito, onde, quando, com quais recursos e quanto custa.

O módulo é da fazenda inteira, não só do seringal: os mesmos tratores, operadores e insumos atendem heveicultura, reflorestamento e qualquer outra atividade da propriedade.

Cada OS acompanha o serviço do planejamento até a conclusão, registrando o tempo efetivo de execução, o trajeto percorrido e o custo realizado por recurso.

Para criar uma OS você precisa ter cadastrado:

  • A propriedade e os talhões onde o serviço será executado.
  • As classes de recurso e os recursos (pessoas, máquinas e insumos) da propriedade.
  • Ao menos um tipo de serviço, de preferência com a composição padrão de recursos.

Dica: o tipo de serviço com composição padrão poupa trabalho — ao criar a OS, a lista de recursos já vem montada e você só escolhe qual trator, qual operador.

A situação mostra em que ponto do ciclo a OS está e o que ainda pode ser feito com ela.

SituaçãoO que significa
RascunhoOS criada, ainda sem reservar recursos. Pode ser editada e excluída livremente.
PlanejadaRecursos reservados na agenda e no estoque. Pronta para começar.
Em execuçãoExecução iniciada, com o cronômetro correndo e o GPS registrando o trajeto.
PausadaExecução interrompida. O tempo não corre durante a pausa; a reserva continua valendo.
ConcluídaServiço encerrado, com as quantidades realizadas apuradas. Situação final.
CanceladaOS cancelada com um motivo. As reservas são liberadas. Situação final.

O fluxo normal é Rascunho → Planejada → Em execução → Concluída, com pausas e retomadas quantas forem necessárias. O cancelamento é possível a partir de qualquer situação anterior à conclusão.

Importante: OS Planejada, Em execução e Pausada seguram a reserva dos recursos — é o que faz o app avisar sobre conflito de agenda e calcular o saldo disponível dos insumos. Depois de Concluída ou Cancelada, a OS não é mais editável.

Além da situação, a OS pode exibir a etiqueta Atrasada (em vermelho, ao lado da situação) quando o fim planejado já passou e o serviço ainda não foi concluído. É apenas um destaque visual: não muda a situação nem bloqueia nenhuma ação.

A criação tem três etapas: Identificação, Recursos e Revisão.

  1. Abra o módulo.

    Clique no item Produção da barra de navegação e selecione a opção Ordens de serviço.

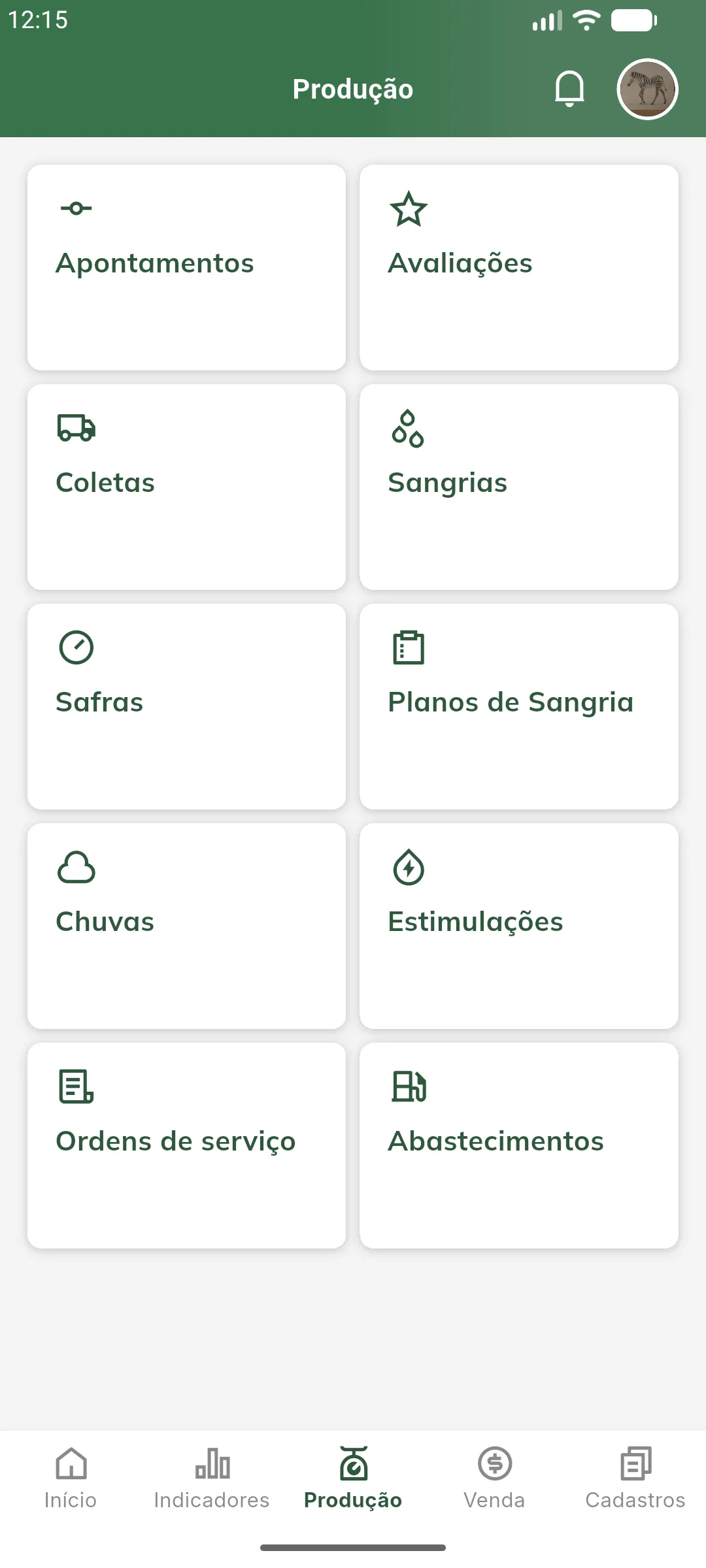

    Acessar as ordens de serviço

  2. Inicie uma nova OS.

    Clique no botão +.

  3. Preencha a Identificação.

    Informe a propriedade, o tipo de serviço, o local (talhão), a área aplicada, o período planejado e o executor.

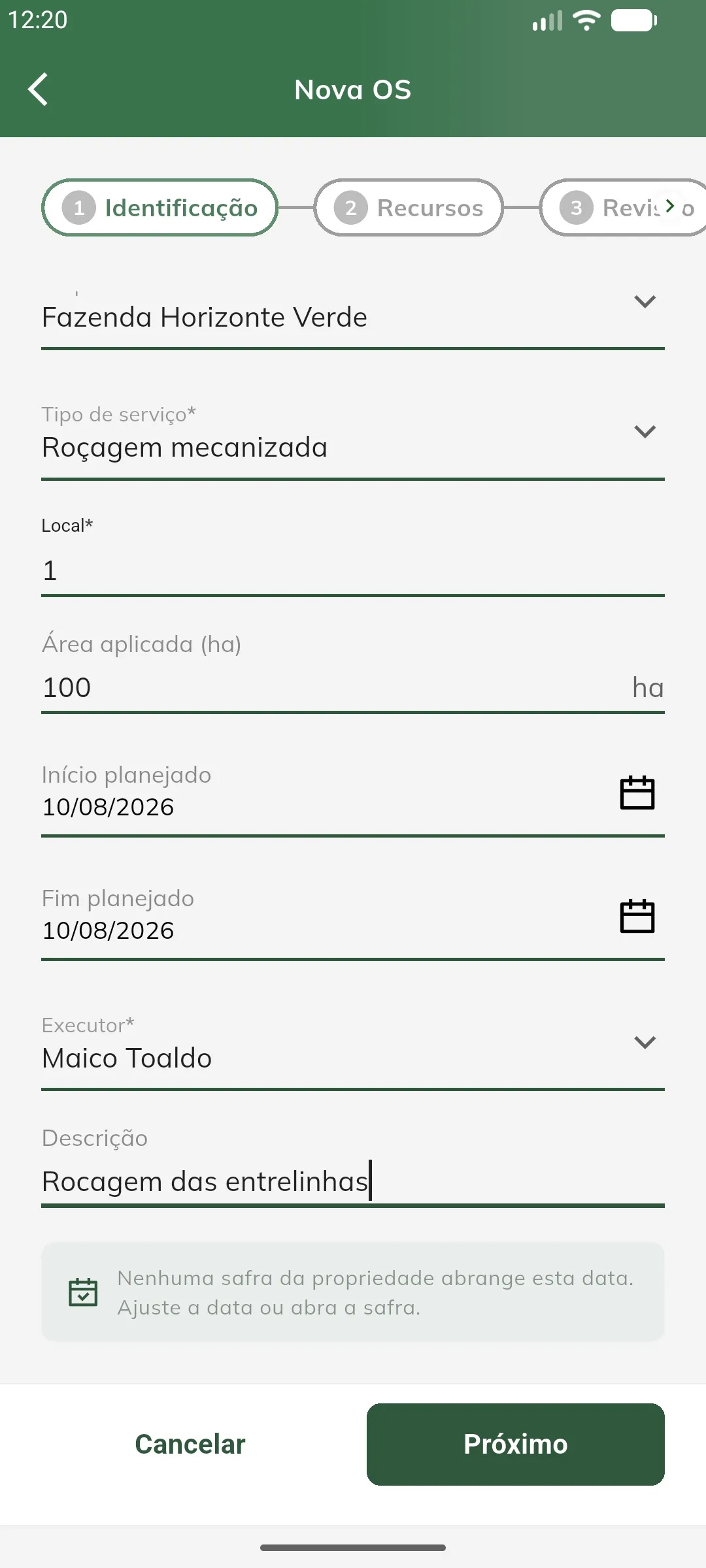

    Etapa de identificação da OS

  4. Monte a lista de Recursos.

    A lista já vem preenchida com a composição do tipo de serviço escolhido. Para cada item, escolha o indivíduo que vai executar — o trator específico, o operador específico. Você pode acrescentar recursos com Adicionar recurso ou remover os que não usará.

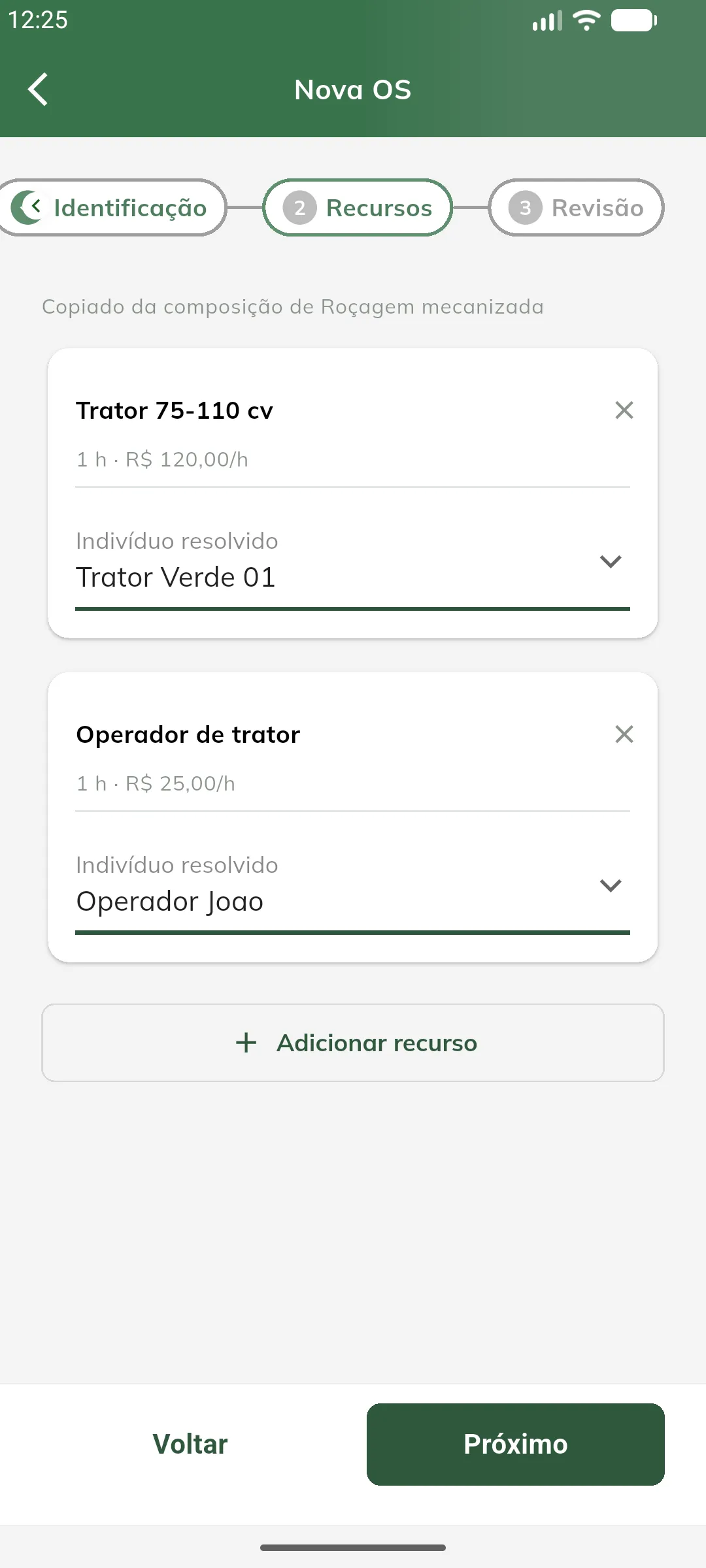

    Etapa de recursos da OS

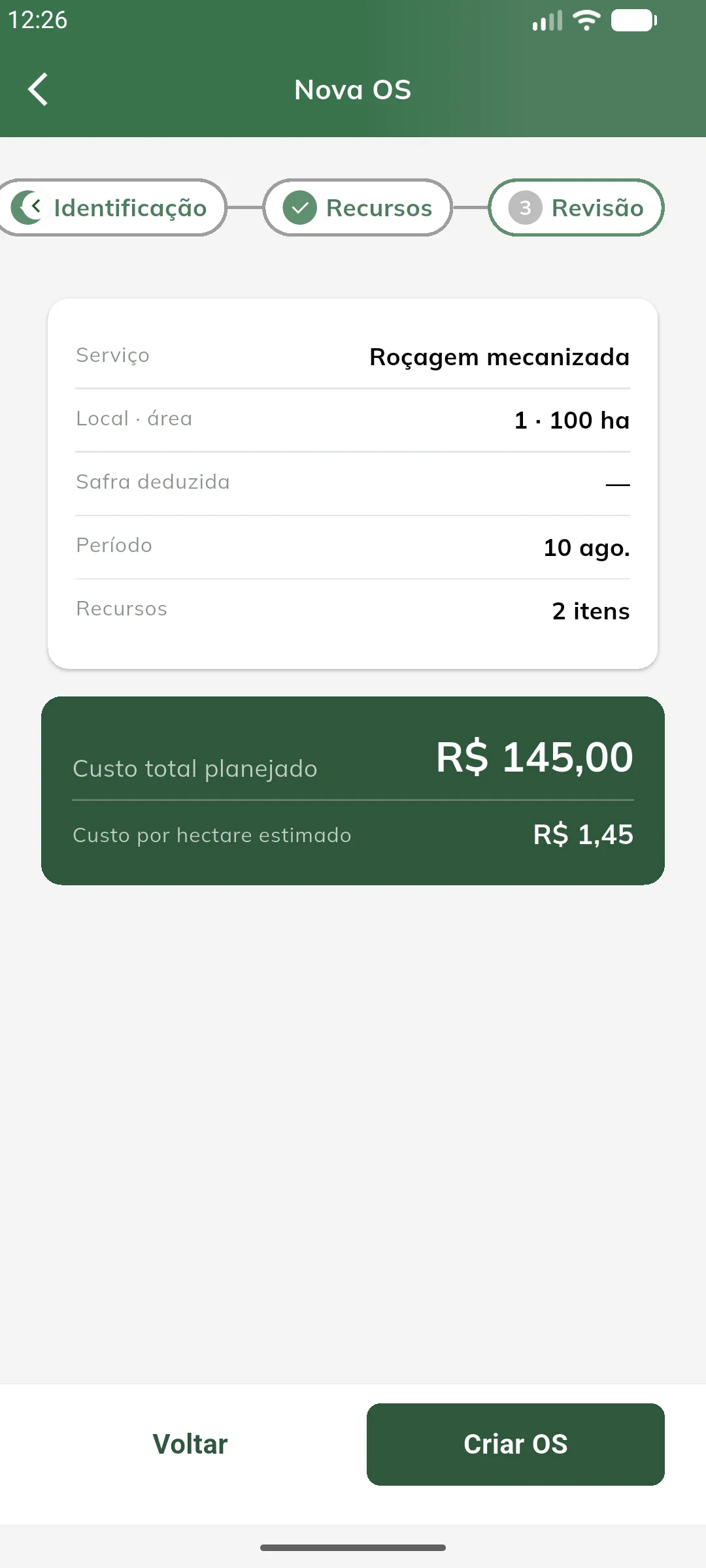

  5. Revise e crie.

    A etapa Revisão resume o serviço e mostra o custo total planejado e o custo por hectare estimado. Clique em Criar OS.

    Revisão da OS

A OS nasce em Rascunho e recebe um número sequencial (OS-00038).

Dica: se algum recurso ficar sem indivíduo escolhido, a revisão avisa e a OS é criada como rascunho mesmo assim — você resolve os indivíduos depois, antes de planejar.

CampoDescrição
PropriedadeFazenda onde o serviço será executado. Define quais talhões e recursos ficam disponíveis.
Atividade (centro de custo)Atividade que absorve o custo (heveicultura, reflorestamento, pecuária). Fica oculto quando a conta usa uma atividade padrão.
Tipo de serviçoO serviço a executar. Traz a composição padrão de recursos para a etapa seguinte.
LocalTalhão da propriedade. Digite para buscar; um texto que não corresponda a nenhum talhão é aceito como local livre.
Área aplicada (ha)Área sobre a qual o serviço incide. É a base do custo por hectare e multiplica as quantidades definidas por hectare.
Início planejado / Fim planejadoPeríodo previsto do serviço. O fim nunca fica antes do início.
ExecutorUsuário responsável por executar a OS. Recebe a notificação da atribuição.
DescriçãoTexto livre que identifica a OS nas listagens (ex.: “Roçagem das entrelinhas”).
SafraDeduzida automaticamente pela data de início. Não é escolhida à mão.

Observação: quando nenhuma safra da propriedade abrange a data de início, o app avisa “Nenhuma safra da propriedade abrange esta data”. A OS pode ser criada assim mesmo, mas ficará sem safra vinculada — ajuste a data ou abra a safra para amarrar o custo ao ciclo correto.

Cada item da composição do tipo de serviço tem uma base de quantidade:

  • Fixa — a quantidade vale para a OS inteira, independentemente da área. Exemplo: 8 h de trator.
  • Por hectare — a quantidade é multiplicada pela área aplicada. Exemplo: 0,8 h/ha em 100 ha resulta em 80 h.

Sem área aplicada informada, os itens por hectare caem na quantidade padrão.

Importante: o custo unitário de cada item é congelado no momento em que ele entra na OS. Alterar depois o custo de referência do recurso ou da classe não altera as OS já criadas.

Ao trocar o tipo de serviço de uma OS que já tem recursos na lista, o app pergunta se você quer substituir a lista pela composição do novo tipo ou manter a lista atual. Escolha manter quando já tiver ajustado os recursos à mão.

Planejar é o passo que reserva os recursos: a agenda das pessoas e máquinas e o saldo dos insumos.

  1. Abra a OS.

    Na listagem, clique na OS em rascunho.

  2. Abra o menu de ações.

    Clique no botão flutuante no canto inferior direito.

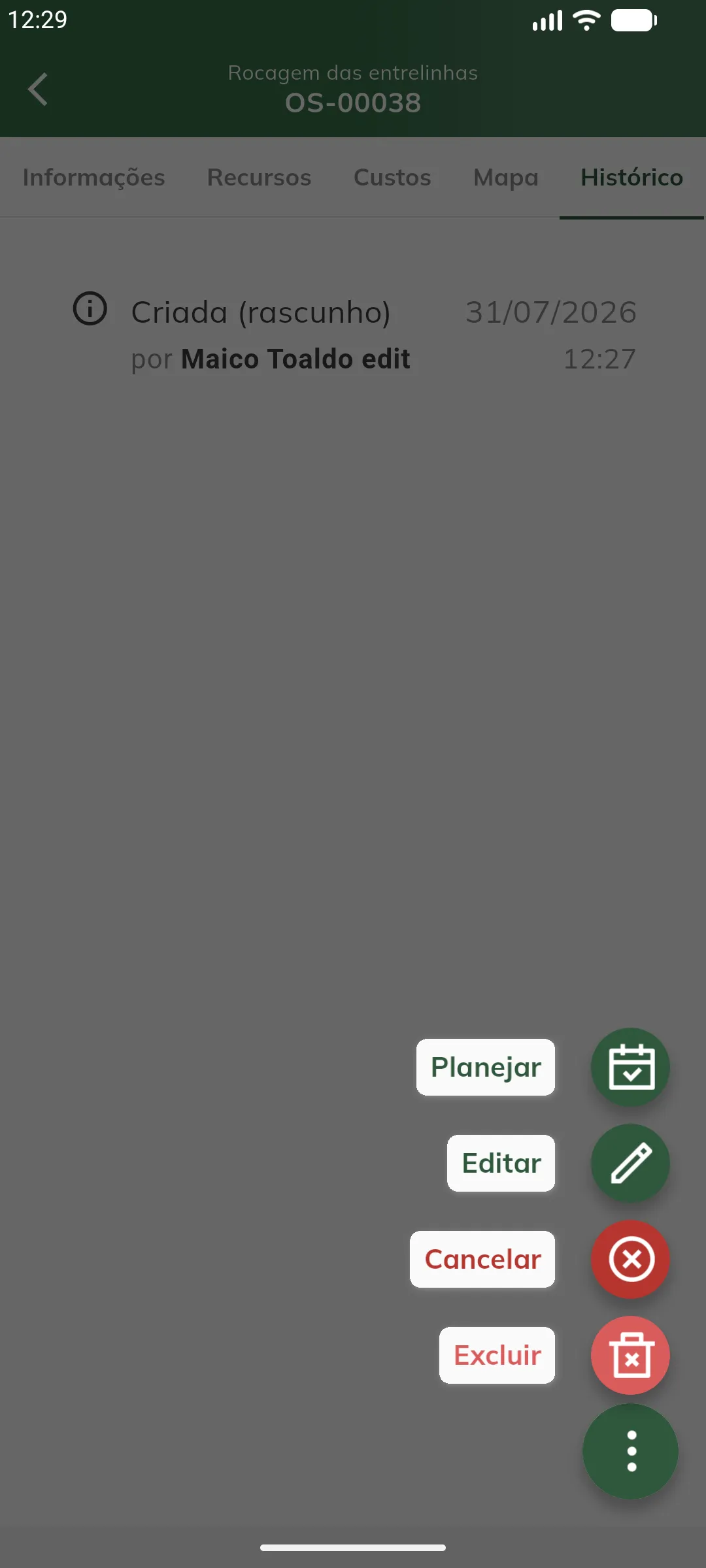

    Menu de ações da OS

  3. Clique em Planejar.

    A OS passa para Planejada e o histórico registra “Planejada · recursos reservados”.

Para planejar, a OS precisa ter pelo menos um recurso e todos os indivíduos resolvidos. Se faltar algum, o app avisa e a transição não acontece.

Ao planejar, o app confere a disponibilidade dos recursos no período e pode apresentar dois avisos diferentes:

AvisoComportamento

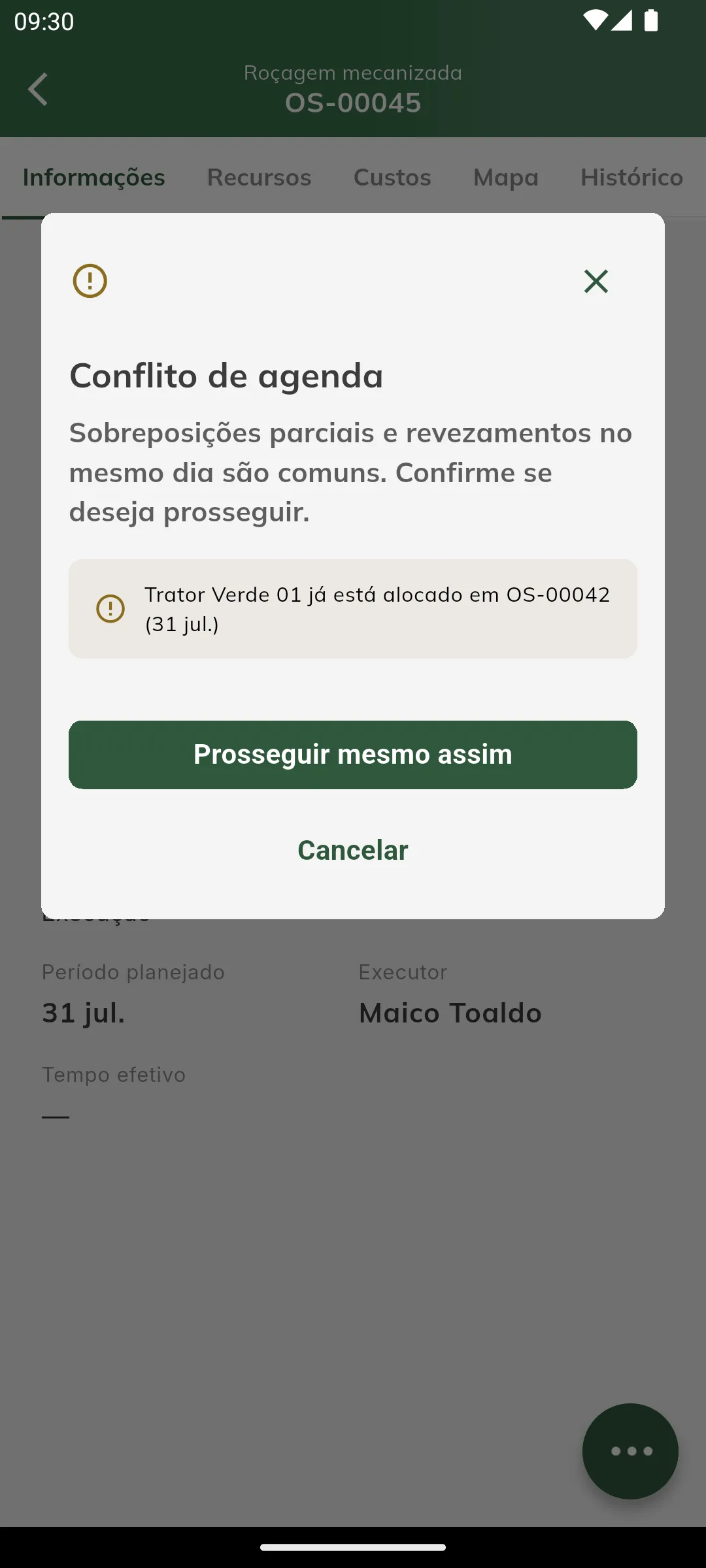

Conflito de agendaA pessoa ou a máquina já está alocada em outra OS no mesmo período. É apenas um alerta: o diálogo nomeia o recurso e a OS que já o reservou, e oferece Cancelar ou Prosseguir mesmo assim — sobreposição parcial e revezamento no mesmo dia são comuns no campo, então a decisão é sua.
Saldo insuficienteFalta saldo do insumo em estoque. Bloqueia o planejamento — reduza a quantidade ou lance uma entrada de estoque antes.

Alerta de conflito de agenda

Observação: o planejamento também exige que todos os recursos tenham indivíduo escolhido. Se faltar algum, o app avisa “Resolva o indivíduo de todos os recursos antes de planejar a OS” e nem chega a conferir a disponibilidade.

A execução funciona como um cronômetro: você inicia, pausa e retoma quantas vezes precisar. Cada intervalo contínuo é uma sessão, e o tempo efetivo é a soma das sessões — as pausas ficam de fora automaticamente.

  1. Abra a OS planejada e clique em Iniciar execução no menu de ações.

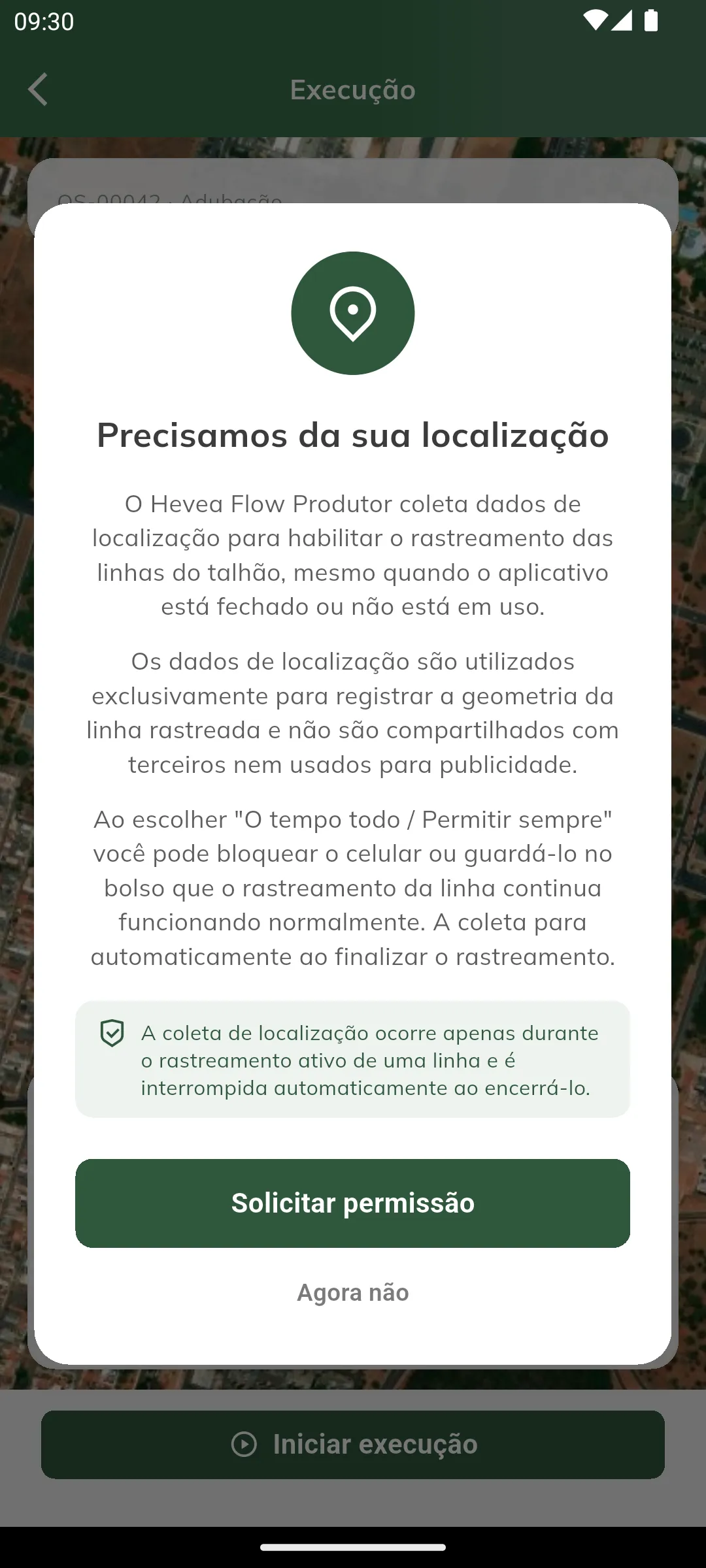

  2. Autorize o uso da localização.

    O app explica por que precisa da localização e pede a permissão. O rastreamento liga junto com a execução e desenha o trajeto no mapa.

    Permissão de localização

    Negar a permissão não impede a execução — ela segue sem registrar o trajeto.

  3. Acompanhe a execução.

    A tela mostra o mapa com o trajeto ao vivo, o cronômetro da sessão, o indicador Rastreando GPS e a distância percorrida.

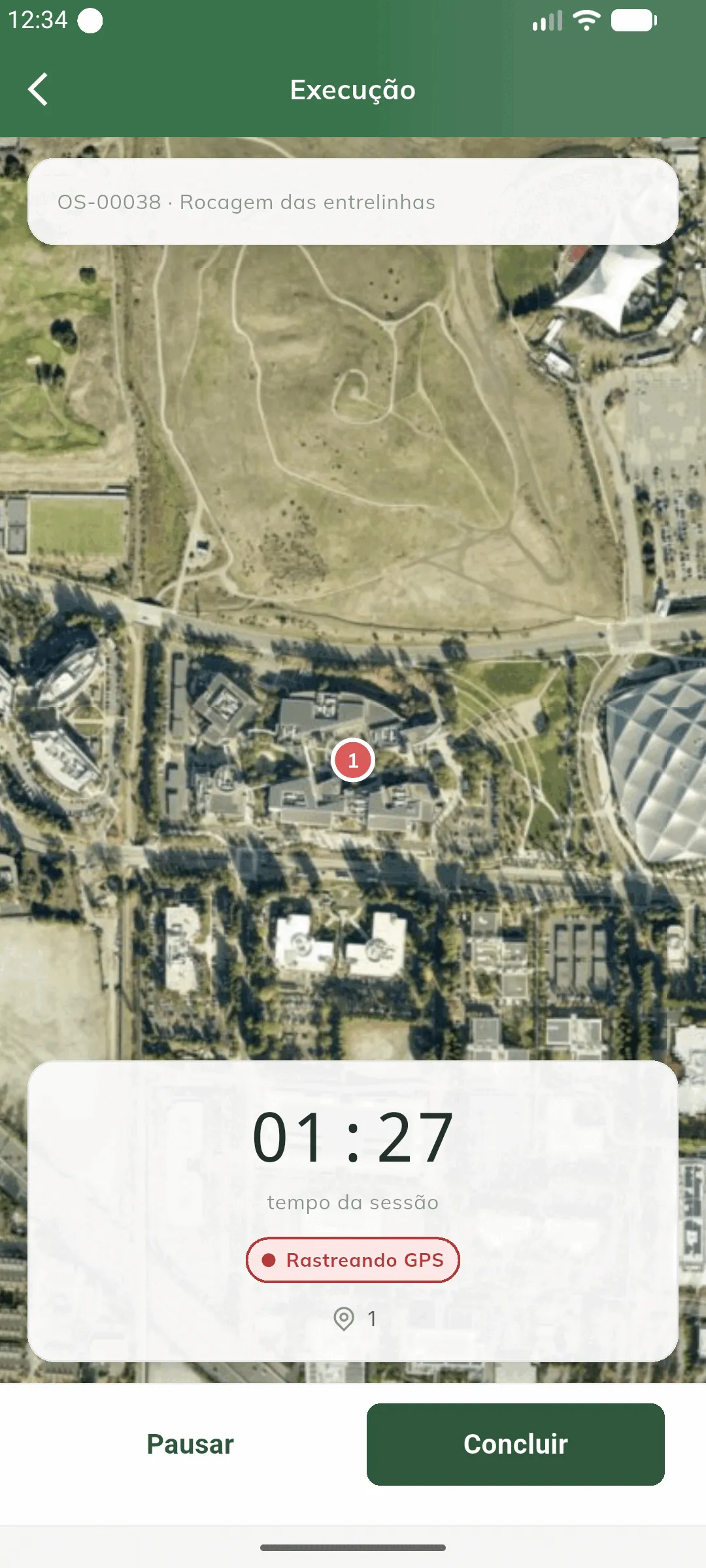

    Tela de execução

  4. Pause e retome quando precisar.

    Pausar encerra a sessão atual e congela o cronômetro; Retomar abre uma nova sessão.

Observação: se o aplicativo for fechado no meio de uma execução, ao voltar o app pergunta se você quer retomar o rastreamento ou descartar o trecho pendente.

  1. Na tela de execução, clique em Concluir.

  2. Confira a data e as quantidades realizadas.

    Os recursos medidos em horas já vêm preenchidos com o tempo efetivo das sessões. Ajuste o que for diferente do previsto e informe observações, se houver.

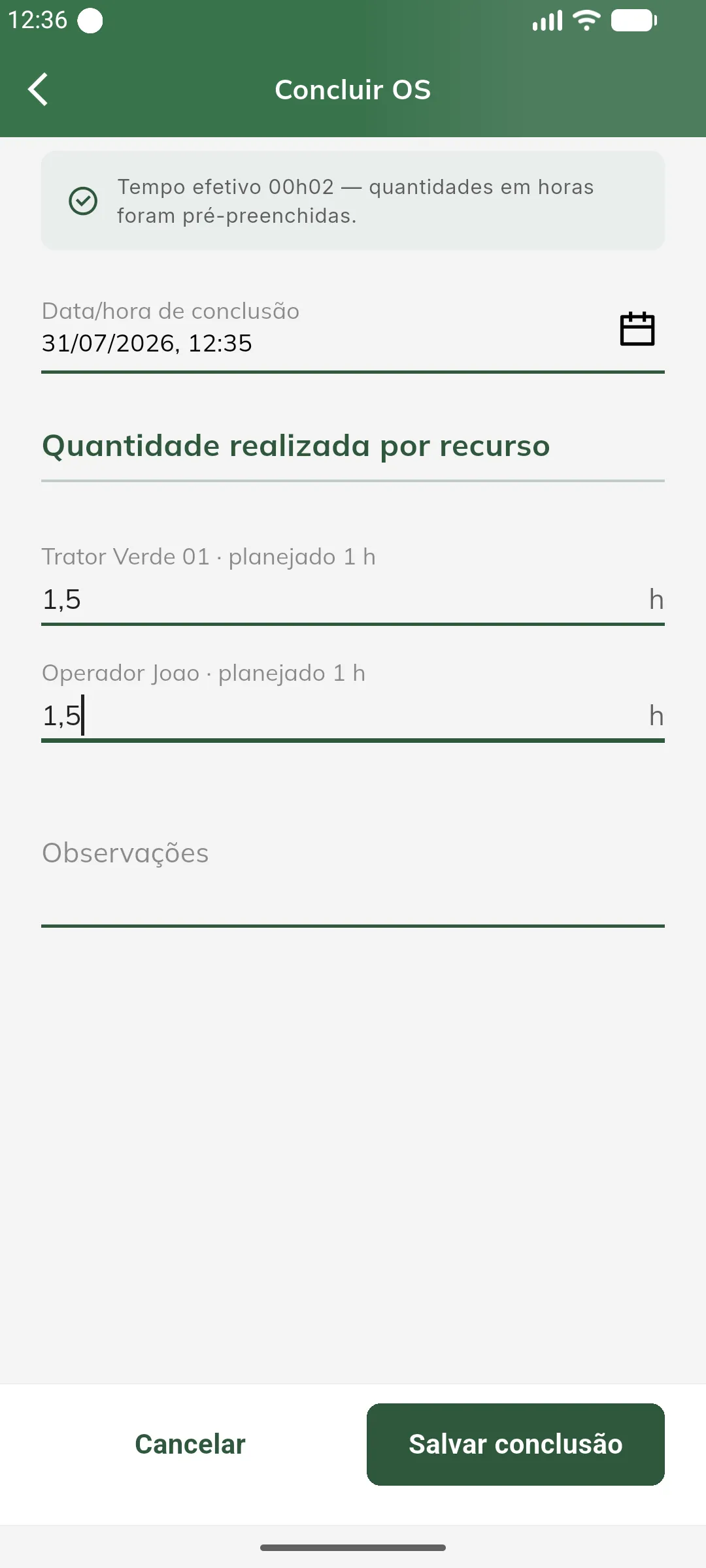

    Conclusão da OS

  3. Clique em Salvar conclusão.

    A OS passa para Concluída e o custo realizado é apurado.

Dica: um campo de quantidade deixado em branco assume a quantidade planejada.

O cancelamento libera as reservas de agenda e de estoque e é definitivo.

  1. Abra a OS e clique em ⋯ → Cancelar.

  2. Escolha o motivo do cancelamento e confirme em Cancelar OS.

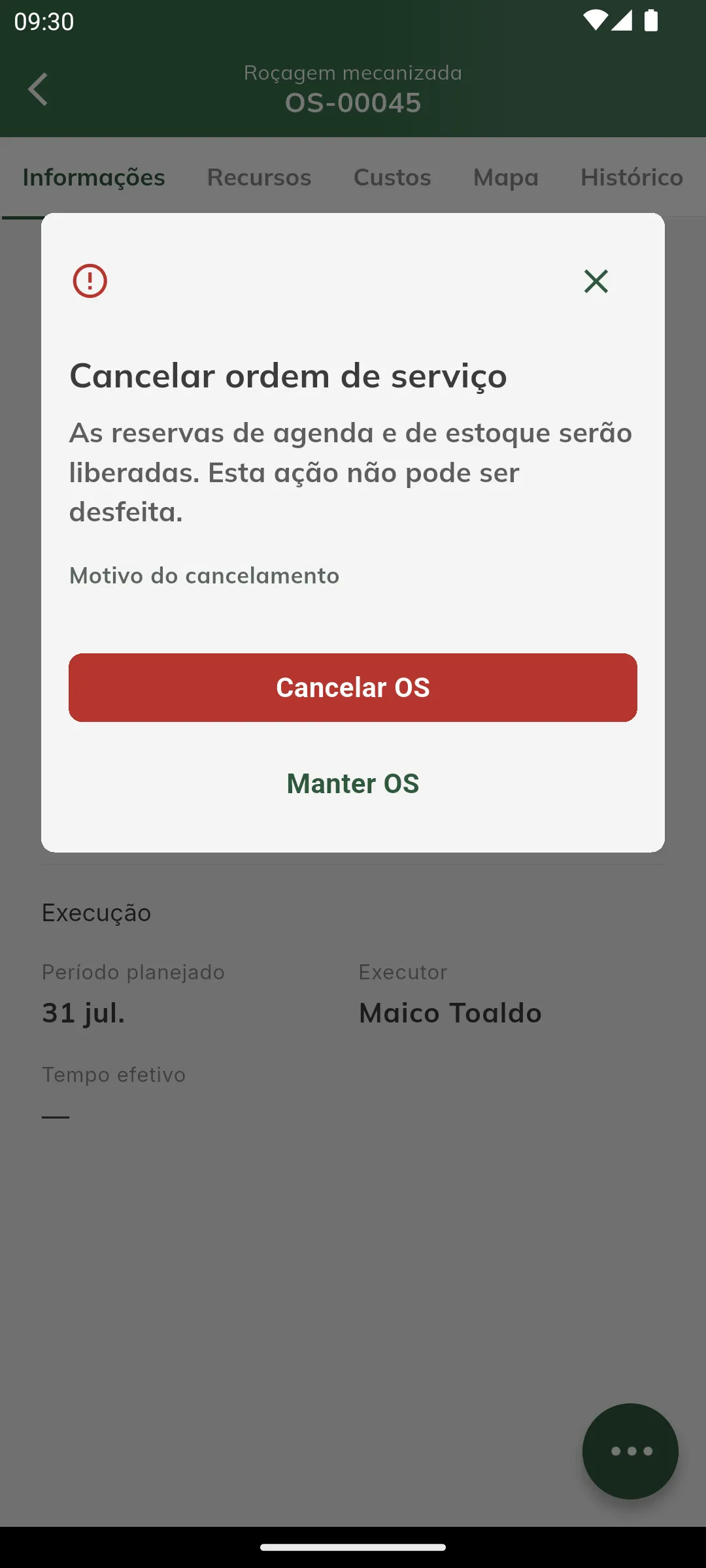

    Cancelamento da OS

Importante: o motivo é obrigatório. Os motivos disponíveis vêm do cadastro de motivos da conta — se a lista aparecer vazia, cadastre os motivos antes.

O detalhe da OS tem cinco abas.

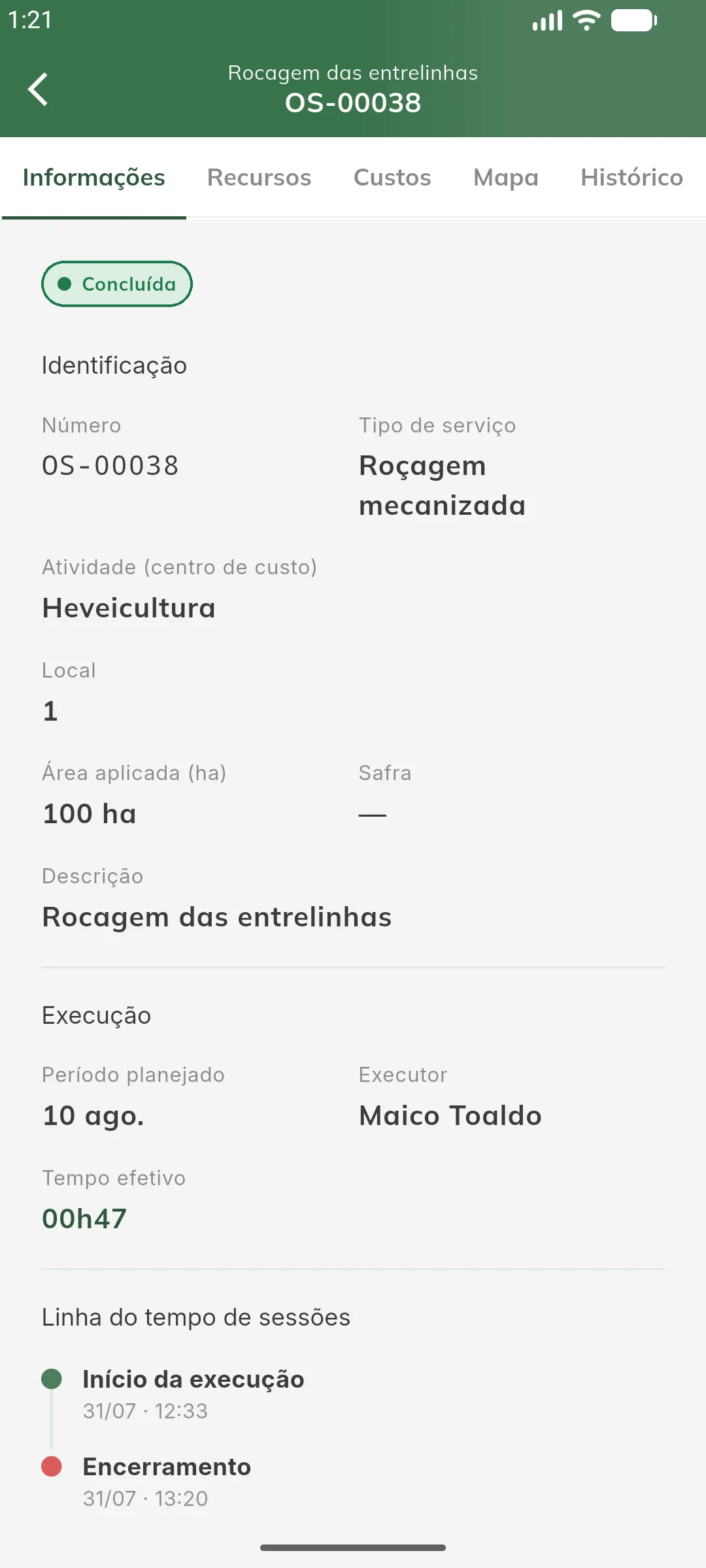

Situação, identificação (número, tipo de serviço, atividade, local, área, safra, descrição), período planejado, executor, tempo efetivo e a linha do tempo de sessões, com início, pausas, retomadas e encerramento.

Aba de informações

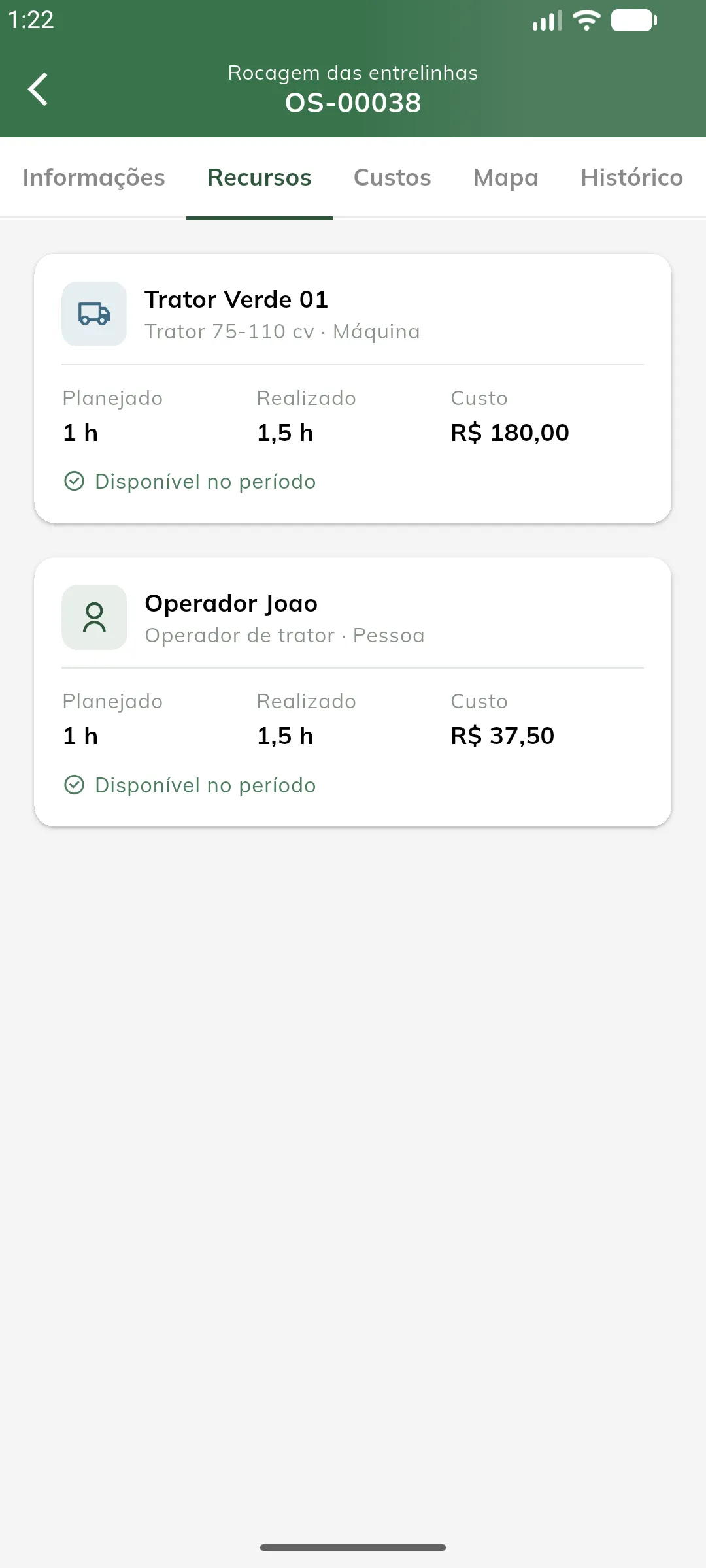

Um cartão por recurso, com a quantidade planejada, a realizada, o custo e a indicação de disponibilidade.

Aba de recursos

Linha a linha por recurso, o combustível rateado (quando houver) e os totais: custo planejado, custo realizado e custo por hectare.

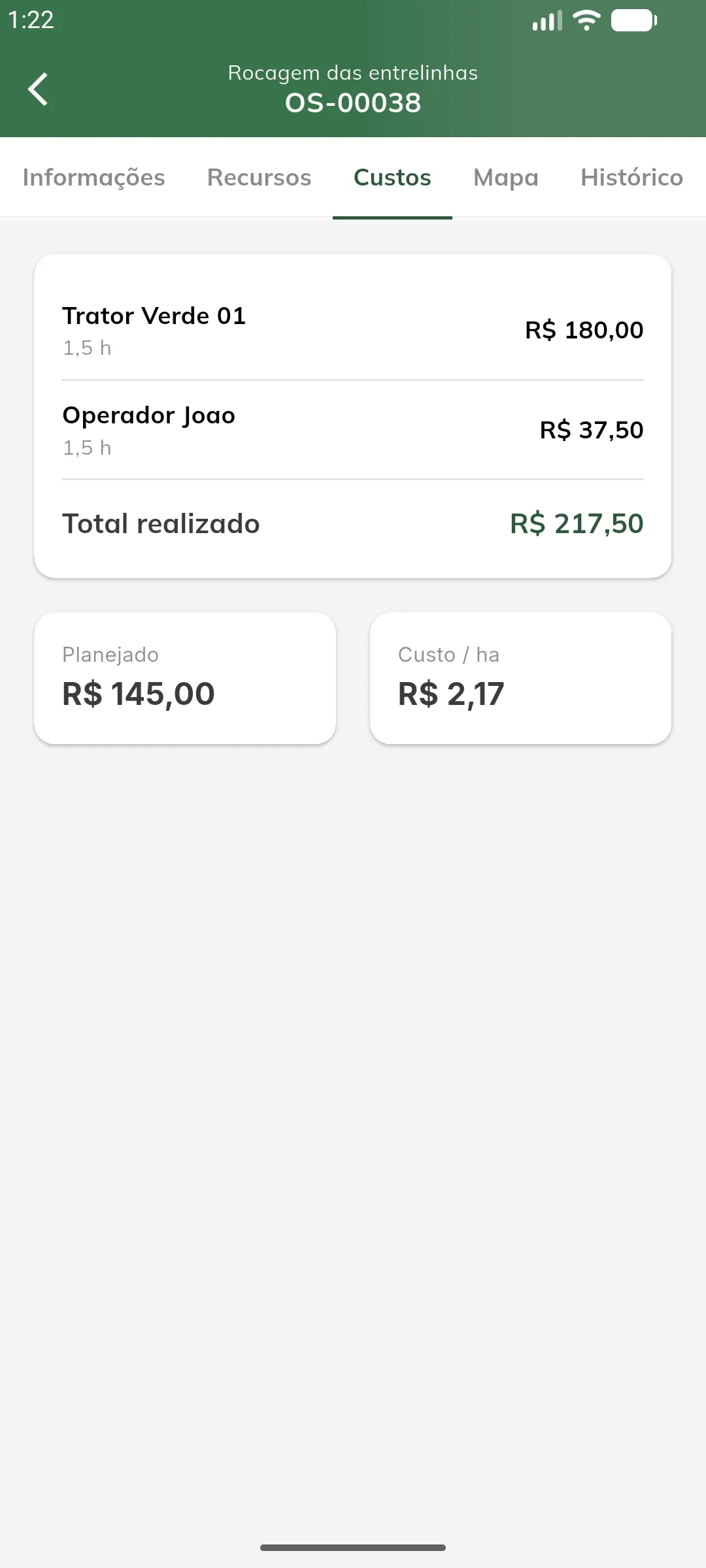

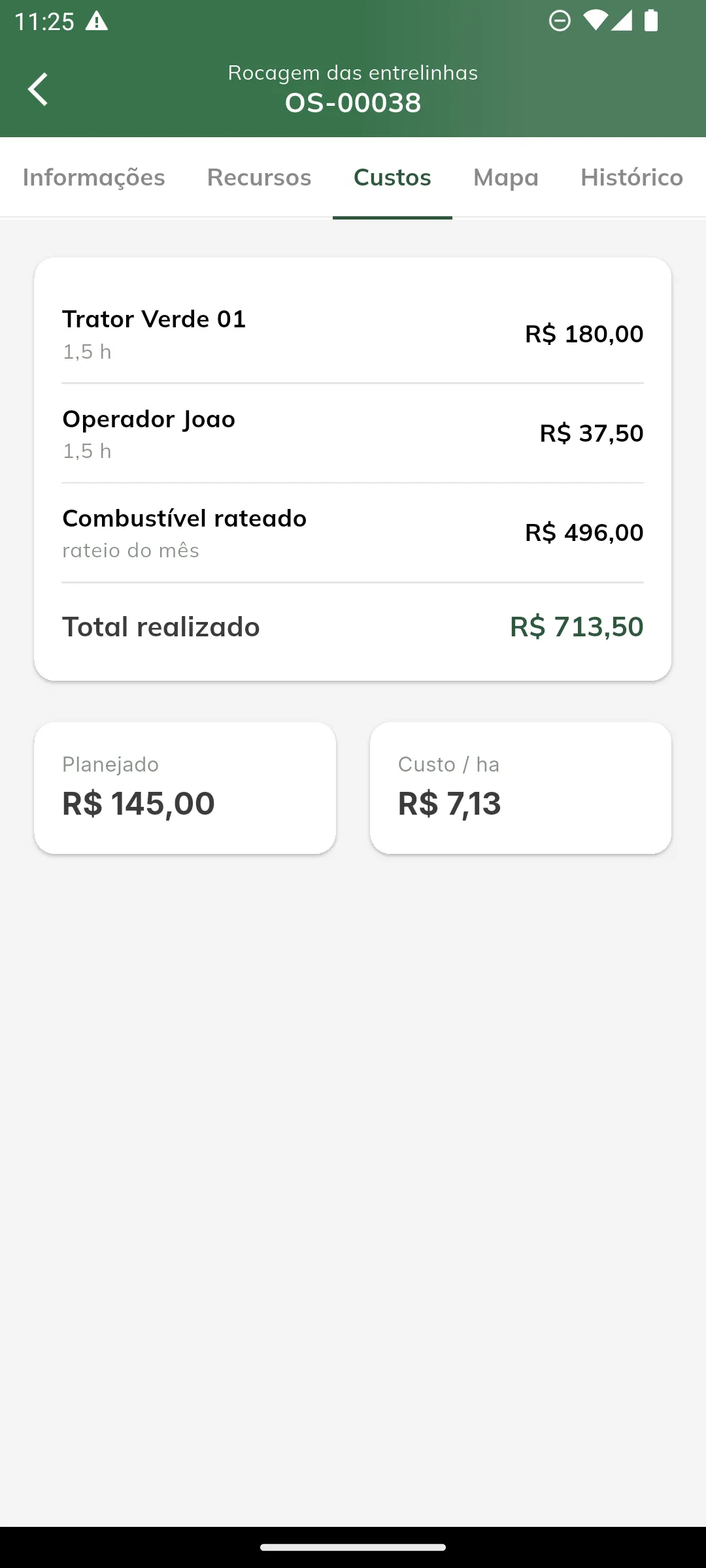

Aba de custos

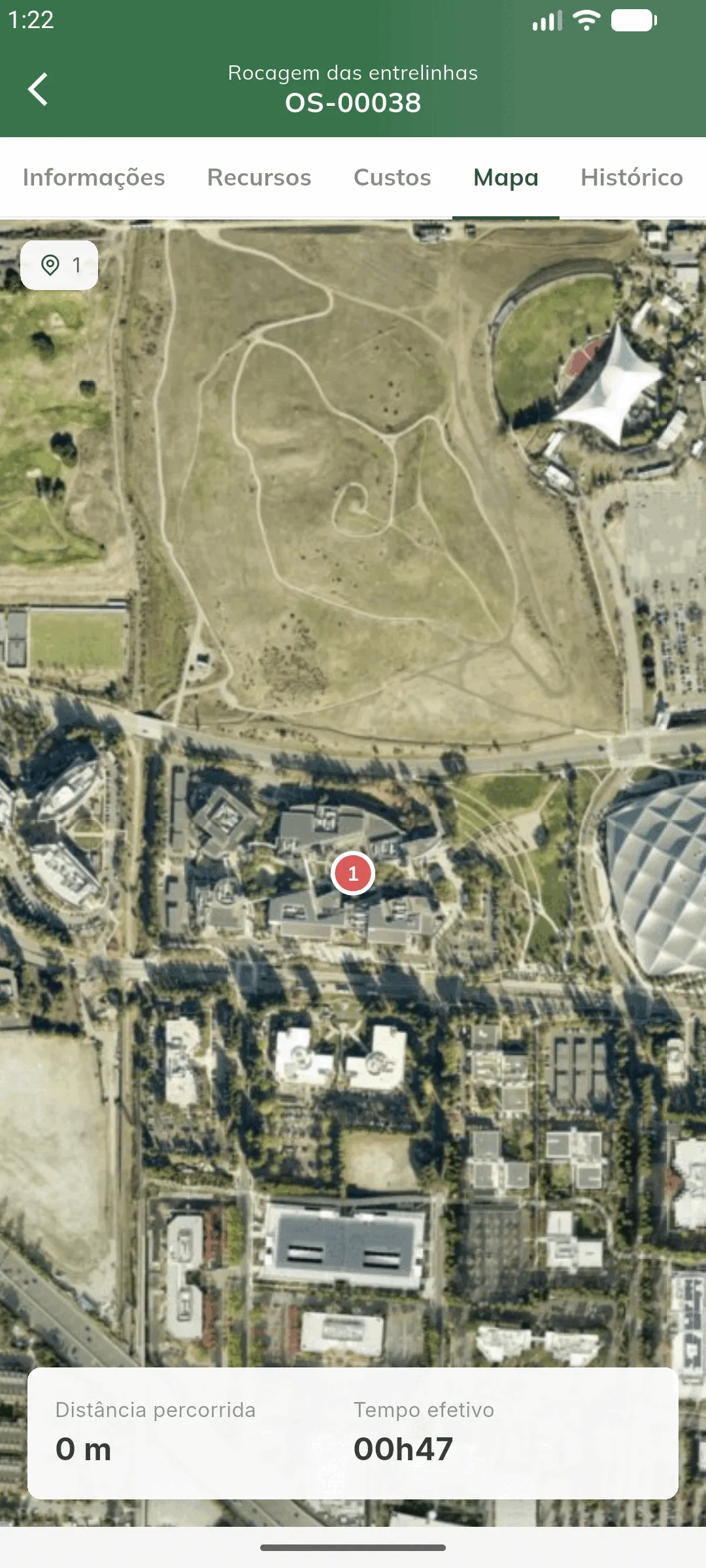

Trajeto registrado durante a execução sobre a imagem de satélite, com a distância percorrida e o tempo efetivo. Cada sessão é uma linha própria.

Aba de mapa

Auditoria da OS: quem criou, quem planejou, quem executou e quem concluiu, com data e hora.

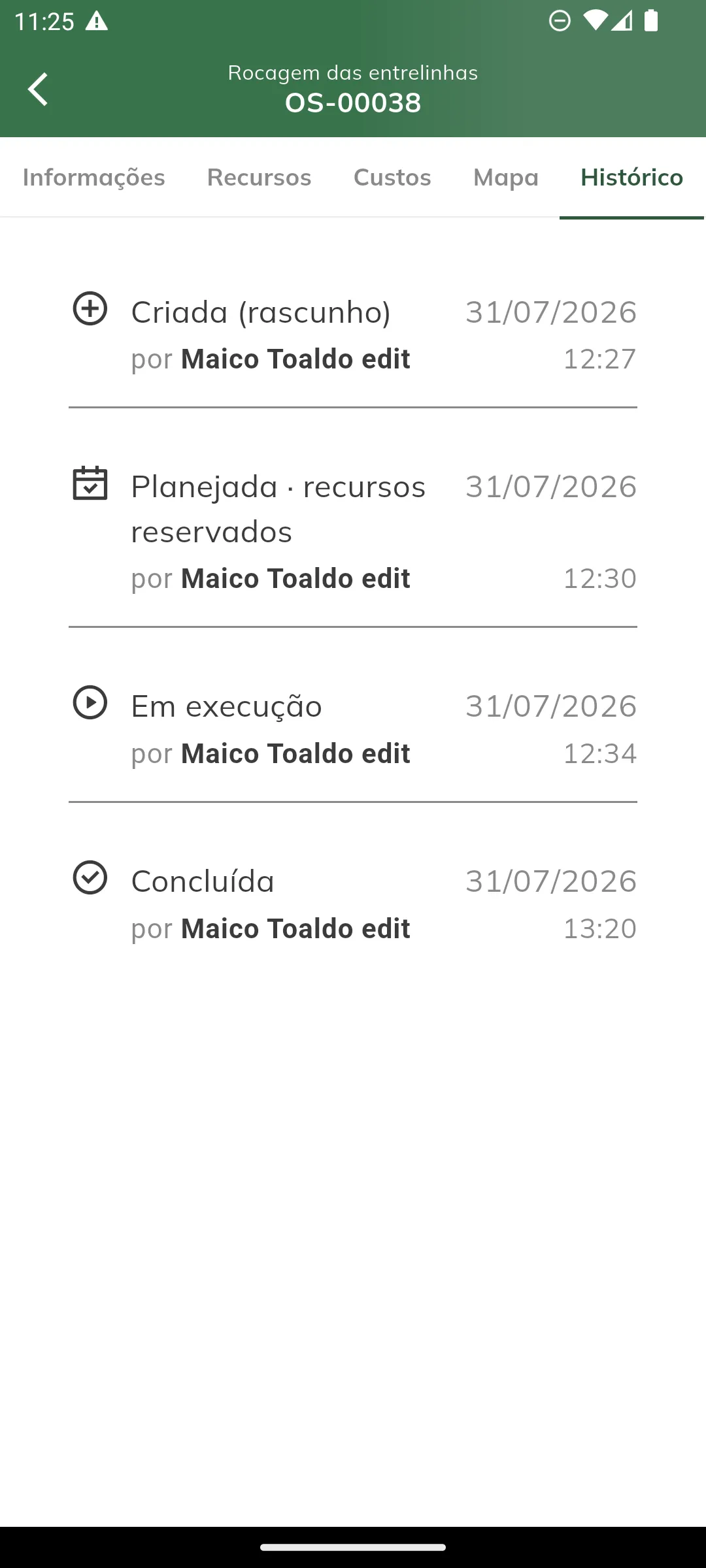

Aba de histórico

Na listagem você tem o seletor de propriedade, a busca e os filtros.

  1. Pesquise.

    Clique na lupa e digite o número ou a descrição da OS.

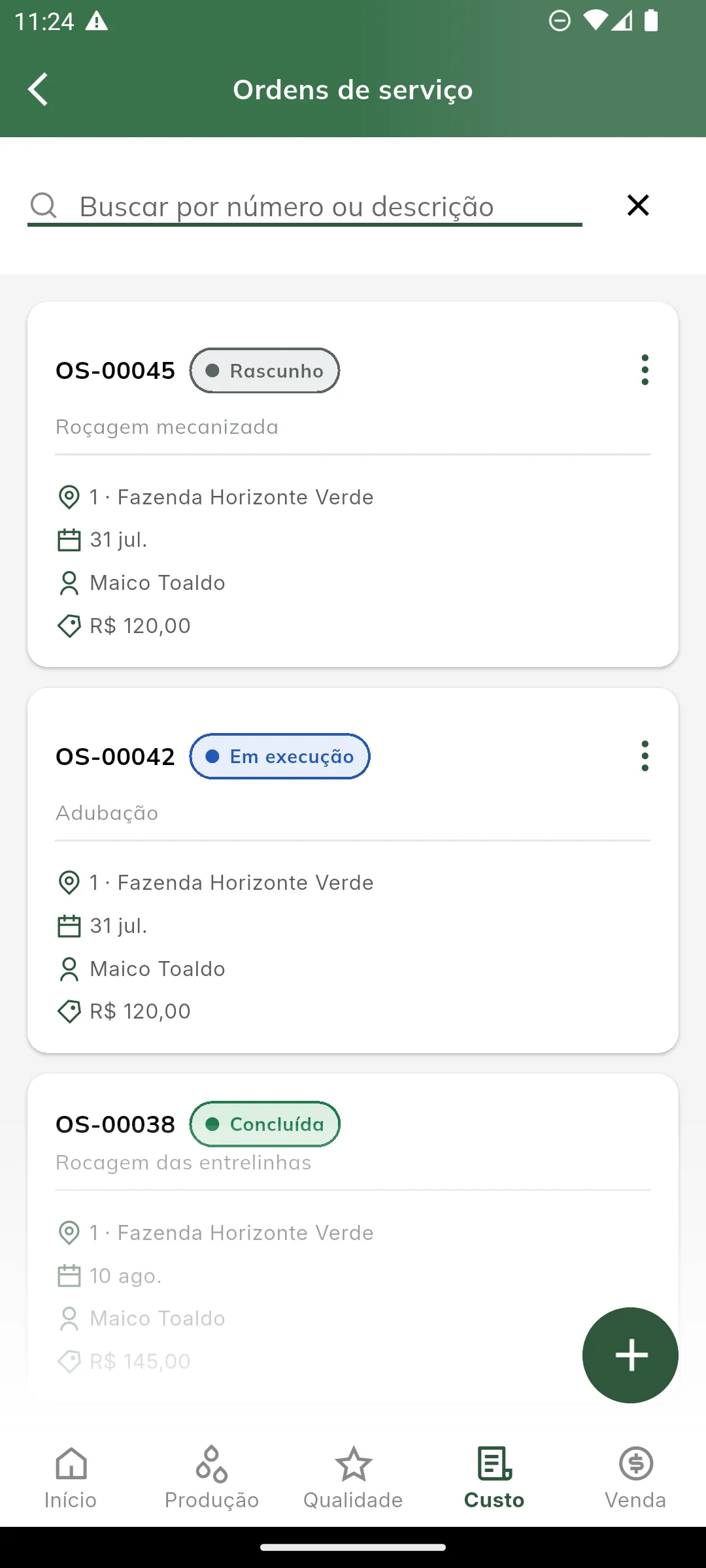

    Pesquisa de OS

  2. Filtre.

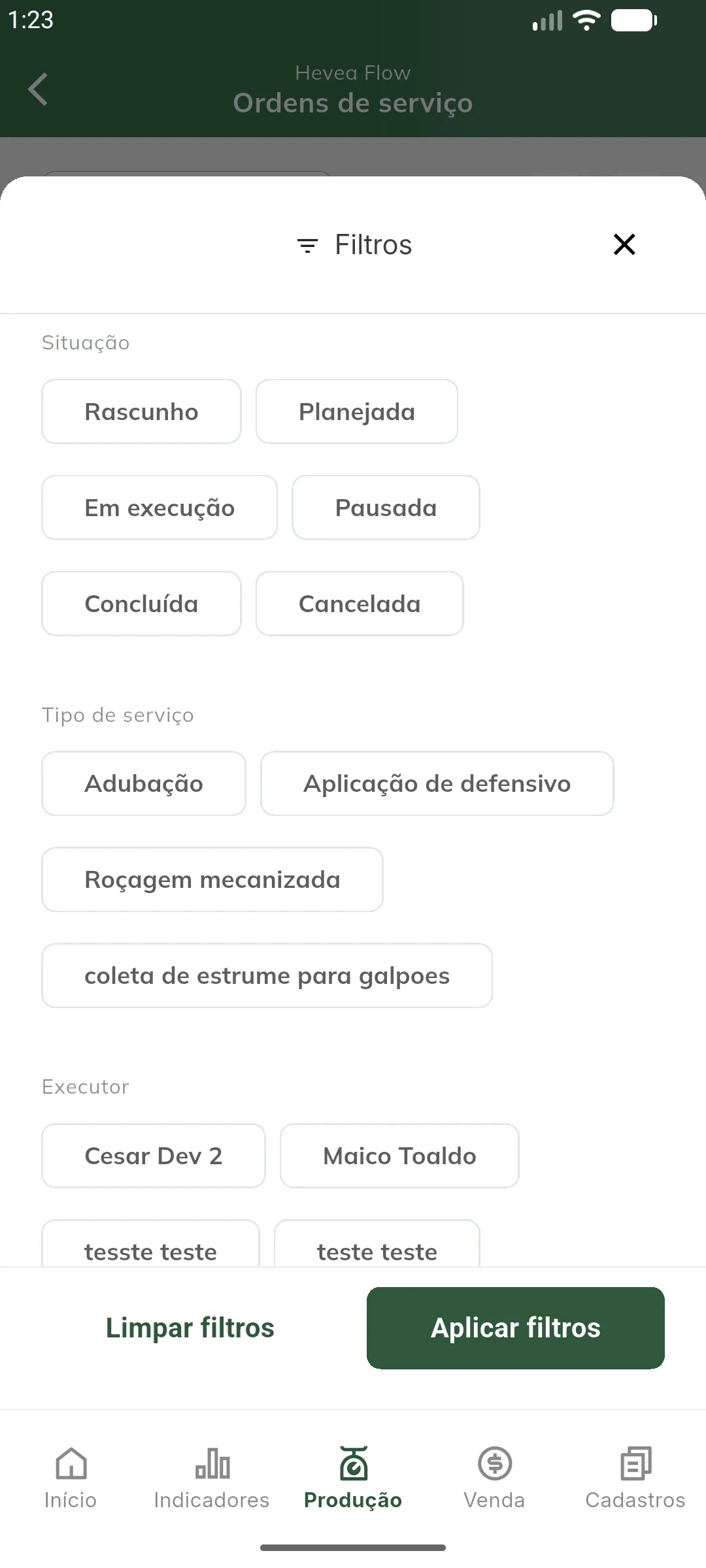

    Clique no ícone de filtros e combine Situação, Tipo de serviço e Executor. Clique em Aplicar filtros.

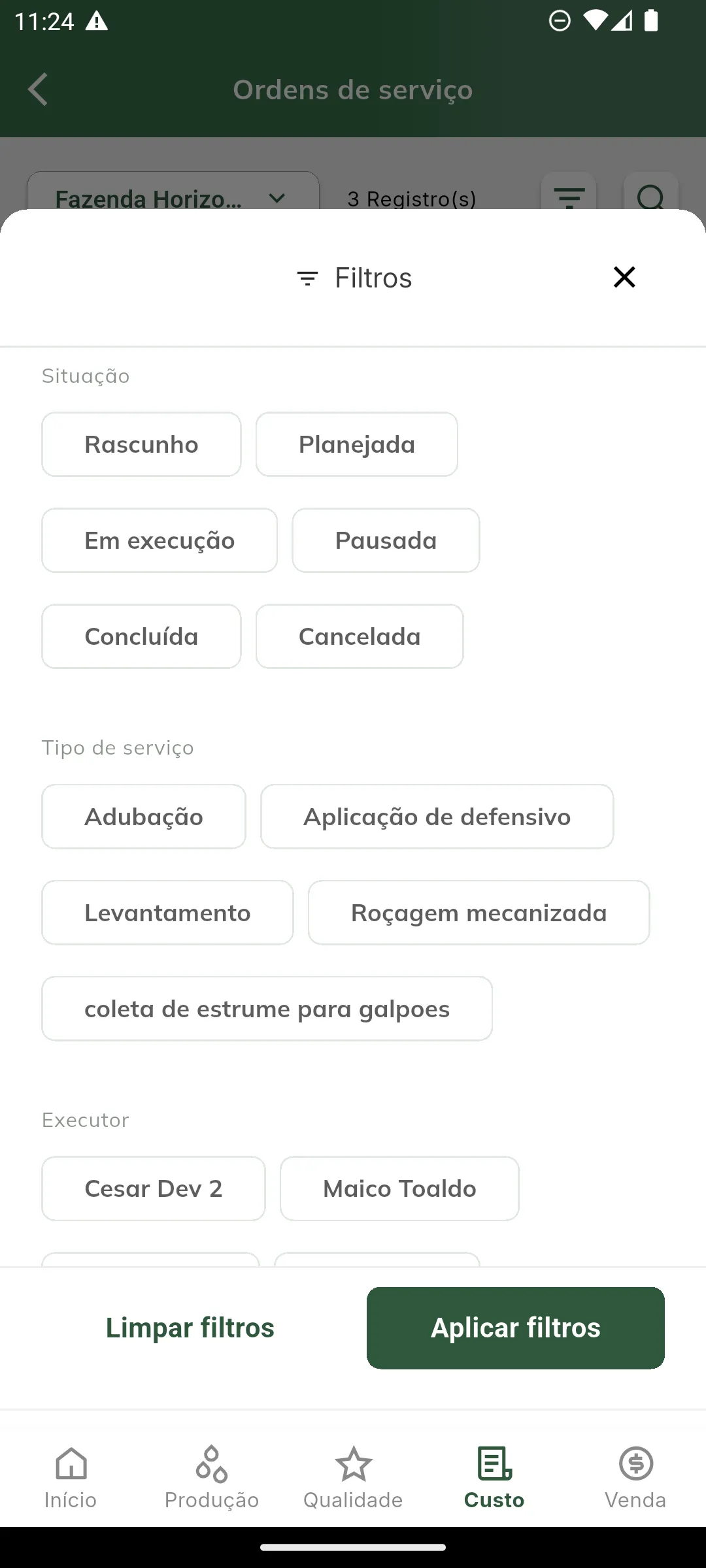

    Filtros da listagem

Cada cartão da listagem mostra o código, a situação, a descrição, o local, o período, o executor e o custo.

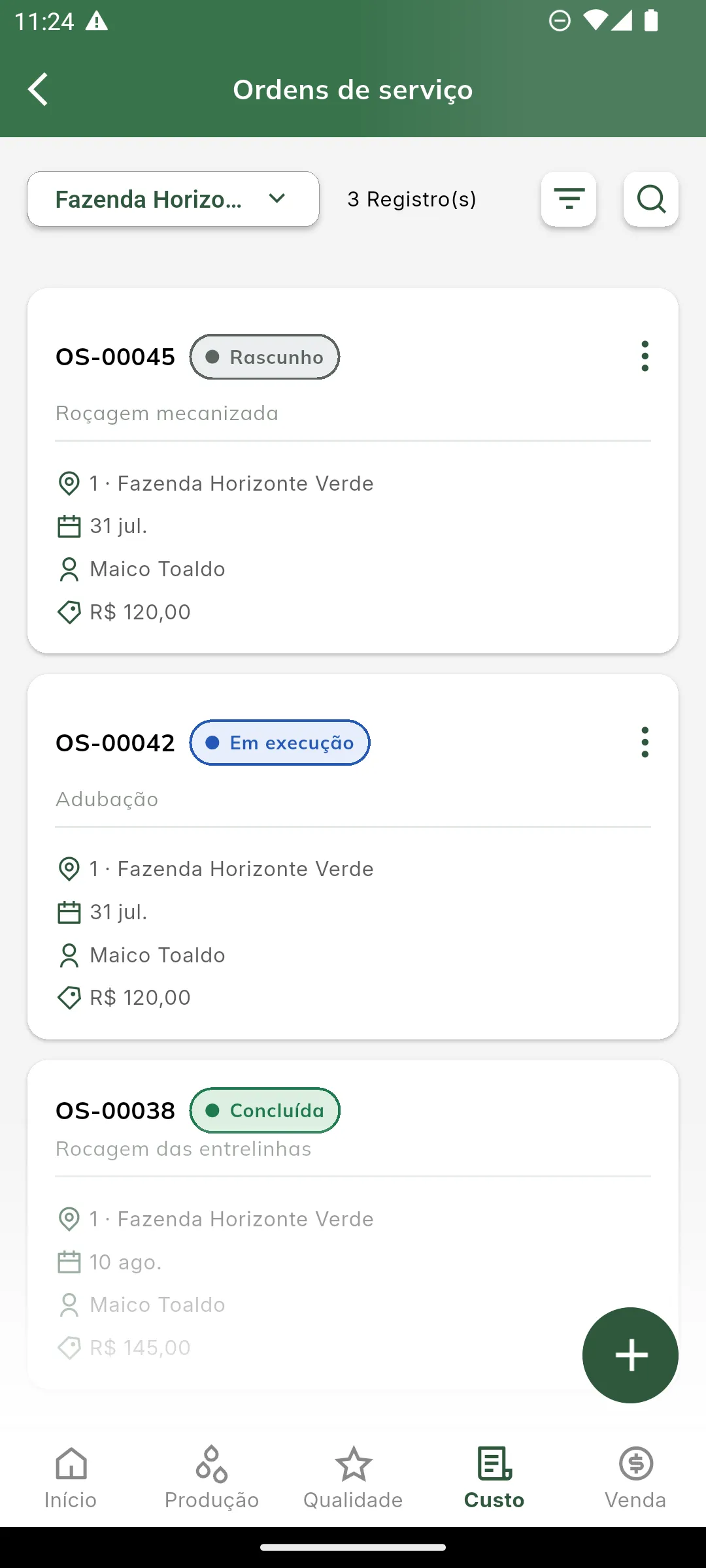

Listagem de ordens de serviço

No menu da OS (ou no menu do cartão na listagem):

  • Editar — disponível apenas em Rascunho e Planejada.
  • Excluir — disponível enquanto a OS não estiver concluída ou cancelada. A exclusão é definitiva.

Dica: prefira cancelar a excluir quando o serviço chegou a ser planejado: o cancelamento preserva o registro e o motivo no histórico.

O acesso ao módulo é controlado por perfil de usuário, em Perfis de usuário. As permissões de ordem de serviço são: listar, visualizar, criar, editar, excluir e executar (iniciar, pausar, retomar e concluir).

Sem a permissão de listagem, a tela exibe a mensagem de acesso negado.

O executor recebe notificação quando uma OS é atribuída a ele, quando a situação muda e quando a OS é excluída. A notificação leva direto à OS correspondente. Você controla o recebimento em Preferências de notificação, no grupo Ordens de serviço.
